国网榆林供电公司:110千伏侯家梁变电站投运并网

西西新闻  @2023-03-31

字号

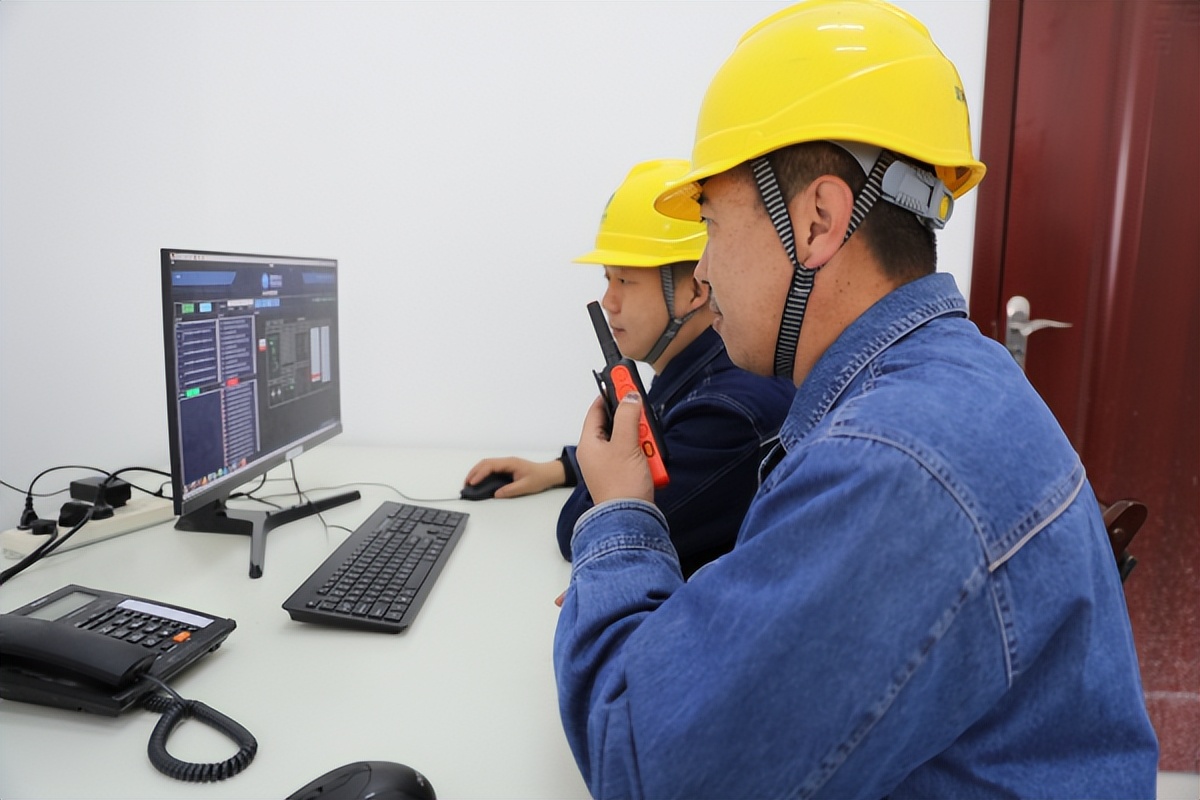

3月31日凌晨,在陕西省榆林市110千伏侯家梁变电站内,国网榆林供电公司变电运维中心工作人员在后台监控系统点击“一键顺控”后,一个个设备指示灯在无人操作的情况下自动亮起,6点37分,完成全站启动,标志着110千伏侯家梁变电站进入试运行阶段。这是榆林电网投运的第213座变电站,同时也是具备全电压等级一键顺控智能化变电站。

据了解,“一键顺控”,是利用智能变电站自动化系统中的程序模块对变电站传统操作票、操作流程进行描述,再结合防误闭锁逻辑,通过变电站自动化系统服务器、测控装置、通信装置进行变电站一次、二次设备的自动控制,将传统人工倒闸操作模式转化为操作步骤一键启动,设备自动识别的模式,极大地降低工作人员运维巡视及倒闸操作人身风险。

据国网榆林供电公司变电运维中心大柳塔变电运维班班长郝佐利介绍,采用‘一键顺控’技术后,工作人员只需要在后台监控系统下发操作指令,系统即可自动完成设备状态切换,单线路操作由原来最少20分钟缩减至1分钟,既减少停送电时间,又杜绝人身伤害和设备误操作风险,极大地减轻运维人员的压力,大幅提高工作效率。

据悉,110千伏侯家梁变电站位于神木市大柳塔镇,本期建设两台容量为50兆伏安主变压器,110千伏线路两条,35千伏出线4回,10千伏出线16回,杆塔4基,线路长度845米,π接入110千伏1138麟紫II线,形成330千伏麟州变电站至侯家梁变电站单回110千伏线路、侯家梁变电站至紫家河变电站单回110千伏线路。该变电站投运后将将进一步优化大柳塔镇的电网结构,提高供电可靠性,满足镇区附近区域用电负荷需求。

为全力推进110千伏侯家梁变电站工程建设,国网榆林供电公司强化建设管理,采取“挂图作战”方式,将任务细化到天,按照设计、土建、设备制造、安装等要求倒排工期,做到务期必成。

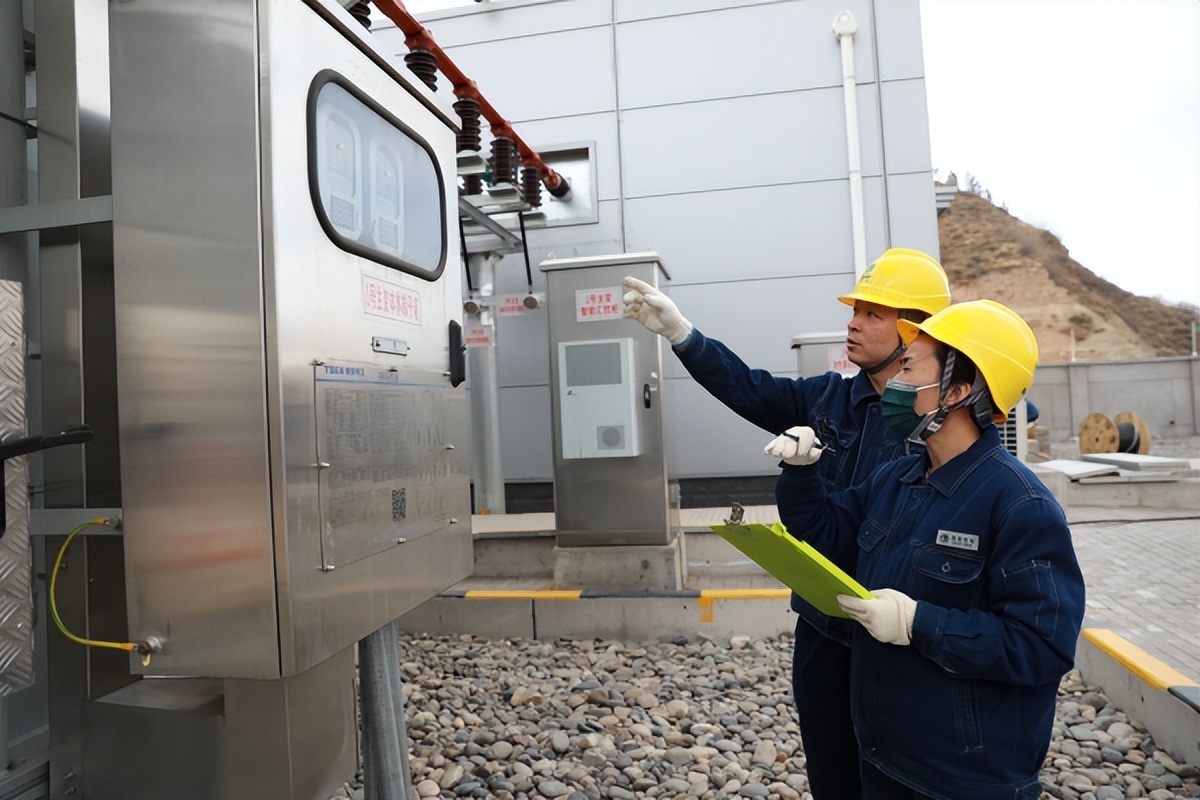

同时,每周召开重难点问题研讨会,协调项目中遇到的难点问题,制定有效措施,形成“难题共解、经验互推”的良好氛围。投运当天,该公司领导到岗到位全程监督,运检、调控等专业按照启动方案,有序开展全站一、二次设备冲击启动工作。

当前,榆林电网正处在大发展、大建设阶段,国网榆林供电公司加大补强攻坚力度,抓发展、强电网,加快推进电网攻坚,深入开展110千伏电网目标网架研究,全域推广配网网格化规划。深化“政府挂帅、企业实施”模式,严格大前期计划执行,做实可研初设一体化管理,加快推进330千伏有色电网改接、锦界330千伏输变电工程、榆阳平价新能源项目330千伏送出工程、榆林南330千伏输变电工程等重点工程建设,切实夯实电网“硬实力”,为地方经济社会高质量发展提供坚强电力保障。(通讯员:刘芳芳 杨程)
